一体化污水提升泵站安装注意事项

首页    一体化污水提升泵站知识    一体化污水提升泵站安装注意事项



一体化污水提升泵站安装注意事项:

一体化污水提升泵站安装前的现场筹备是避免后续返工的核心前提。先要完成全面的地下管线探测,调取项目区域的地下管线综合图,委托专业物探单位现场排查燃气管、高压电缆、通信光缆等设施,确保泵站筒体边缘与燃气管、高压电缆的净距不小于3米,与其他管线净距不小于1.5米,杜绝开挖过程中挖断管线引发安全事故。同时要提前勘察运输与吊装通道,确认从主干道到基坑边缘的路线宽度、转弯半径、限高满足泵站筒体运输要求,雨季施工时提前在通道两侧设置排水沟,防止路面泥泞打滑导致运输车辆陷车。现场还要提前接通临时施工电源,准备好排水泵、夯实机、吊带等专用工具,严禁使用钢丝绳直接捆绑玻璃钢筒体,避免划伤壳体引发渗漏隐患。







基坑开挖与支护环节必须严守安全规范。先要根据开挖深度制定专项方案,当基坑深度超过5米时,必须委托有资质的单位完成坑壁支护设计,经专家组审查通过后才能施工,严禁无方案盲目开挖。开挖过程中全程安排专人监测坑壁稳定性,一旦发现裂缝、土体松动立即停工处理。坑底必须设置集水井与潜水泵,24小时不间断抽排积水,始终保持坑底无积水状态,防止软土地基被水浸泡软化。开挖完成后先在坑底铺设10厘米厚碎石层,用夯实机压实至地基承载力不低于180kPa,再浇筑100毫米厚C30混凝土垫层,待垫层强度达标后浇筑整体混凝土基础,基础表面水平误差必须控制在1/1000以内,预埋地脚螺栓在圆周方向均匀分布,数量不少于4个,提前清理干净基础表面的泥土杂物,避免后续泵站安装出现倾斜。

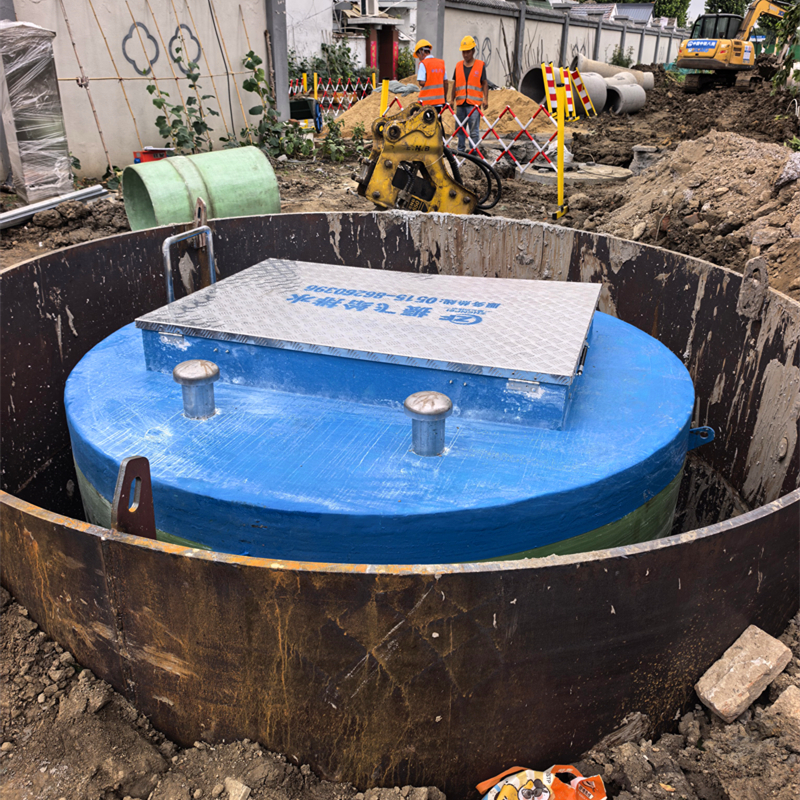

一体化污水提升泵站吊装作业的细节直接决定设备就位精度。筒体从运输车辆卸车时,必须使用宽幅吊带水平移动,这个阶段严禁使用壳体上的吊耳,也不能用钢丝绳、链条直接接触筒体,防止玻璃钢壳体受力开裂。将筒体从水平状态转为竖直状态时,先通过吊带平稳起吊,待筒体完全竖直后,再将吊具切换至壳体顶部的吊耳,确保所有吊耳均匀分配起吊重量,避免单点受力拉裂吊耳基座。吊装过程中要安排专人指挥,保持筒体平稳回转,严禁碰撞基坑侧壁,就位时必须核对筒体进出口方向,和现场预埋的进出水管方向完全对齐,就位后立即紧固地脚螺栓,初步固定筒体位置。



回填作业是保障泵站长期稳定的关键步骤。回填必须在筒体内部灌满清水后进行,利用水体重量抵消地下水的浮力,从根本上避免泵站被地下水浮起。回填材料严禁使用含直径30毫米以上石块、砖块的原土,优先选用黄砂与细石的混合材料,从筒体四周对称同步回填,单侧回填高度差不能超过30厘米,防止单侧土方压力过大导致筒体倾侧。每回填50厘米高度,就用小型夯实机逐层夯实,压实度必须达到90%以上,严禁一次性大厚度回填,也不能用大型压路机直接在筒体周边碾压,避免壳体被外力挤压变形。回填至地面标高后,及时恢复周边地面排水坡度,防止雨水在泵站周边长期汇集下渗。







试验收与交付环节不能走过场。管路连接完成后,先对所有法兰连接处做渗水试验,保压30分钟无渗漏才算合格。随后逐台调试水泵,检查液位传感器的触发逻辑是否准确,核对高液位启泵、低液位停泵的阈值设置,测试远程控制柜的信号传输是否正常,确保手机端可以实时查看泵站运行数据。最后清理筒体内的施工杂物,检查提篮格栅的安装位置是否到位,向运维人员交底日常维护要点:配套提篮格栅的泵站要根据进水水质定期清理杂物,每年对水泵、阀门、控制柜做一次全面外观检查,每两年对机电管配件做一次除锈防腐处理,每5年安排一次全面大修,保障泵站长期运行率稳定在98%以上。



2026年6月17日 09:07
浏览量:0
收藏
一体化污水提升泵站的安装质量,直接决定了设备后续十几年的运行稳定性与安全性,尤其在盐城这类软土地基、地下水位偏高的区域,稍有疏漏就可能出现筒体倾斜、渗漏、浮起等故障,结合本地大量项目的实操经验,安装全流程的核心注意事项可分为五大关键环节,每一步都必须严格遵循规范执行。
